大和北道路下三橋西地区跨道橋下部工事

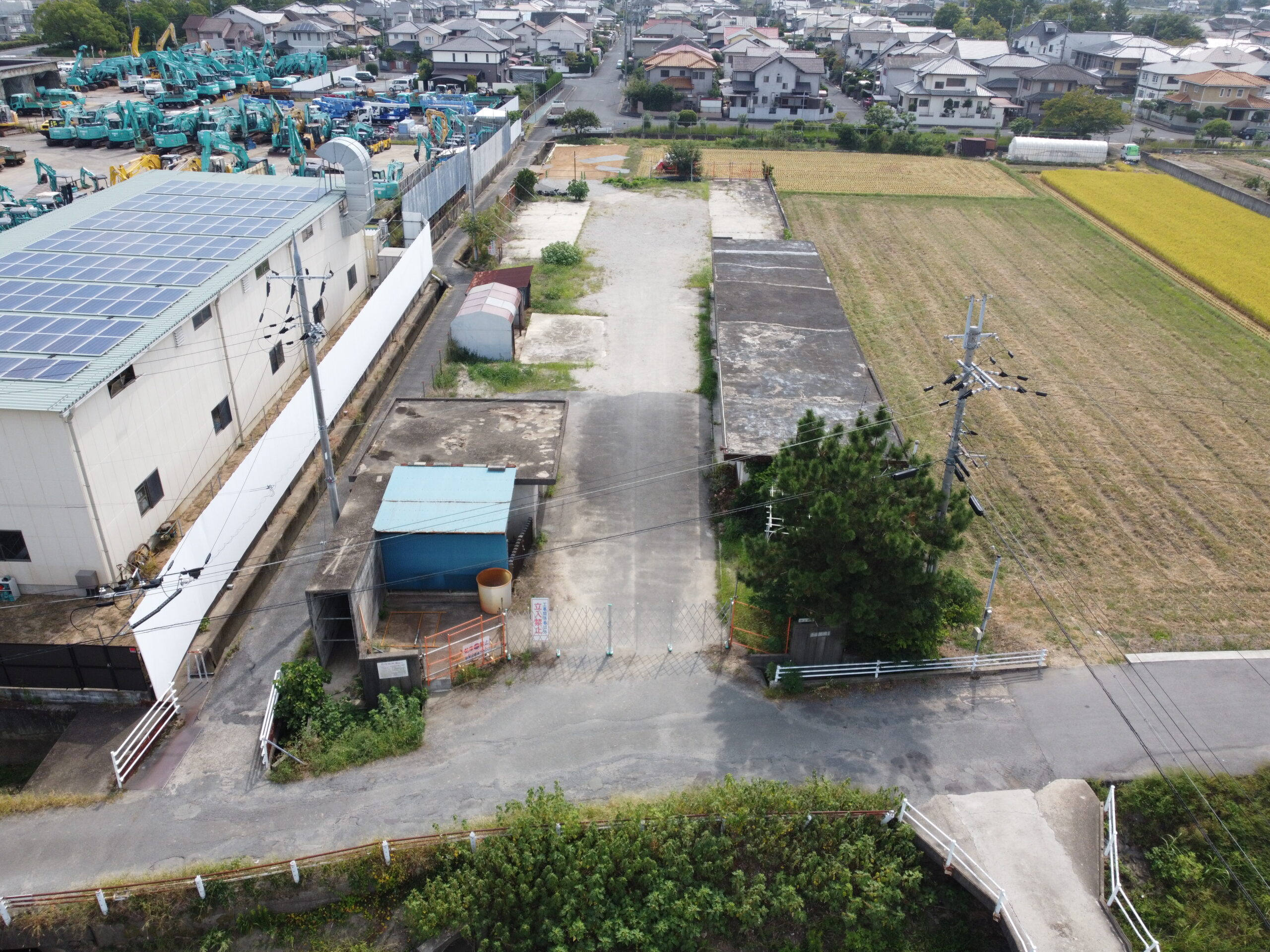

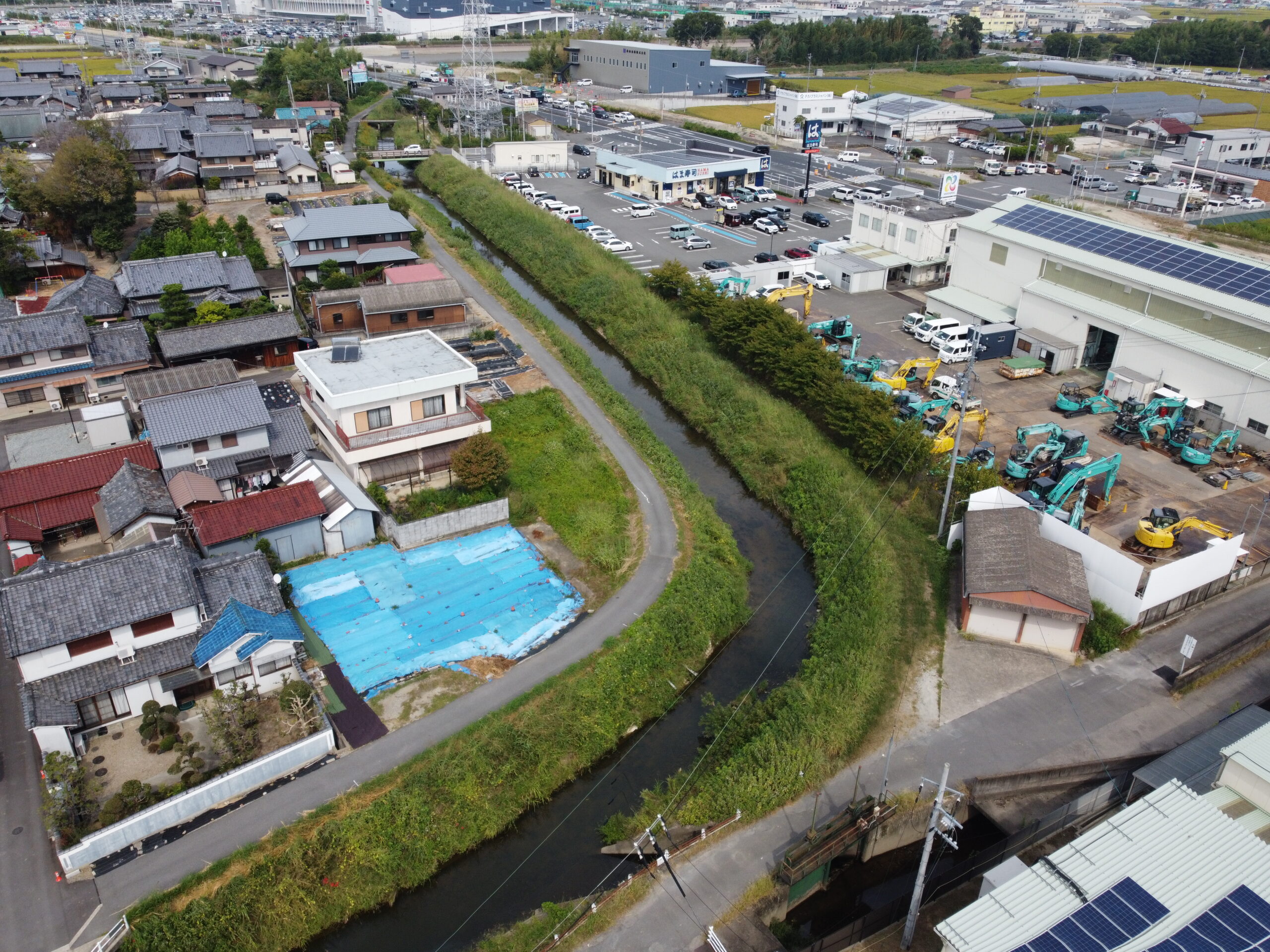

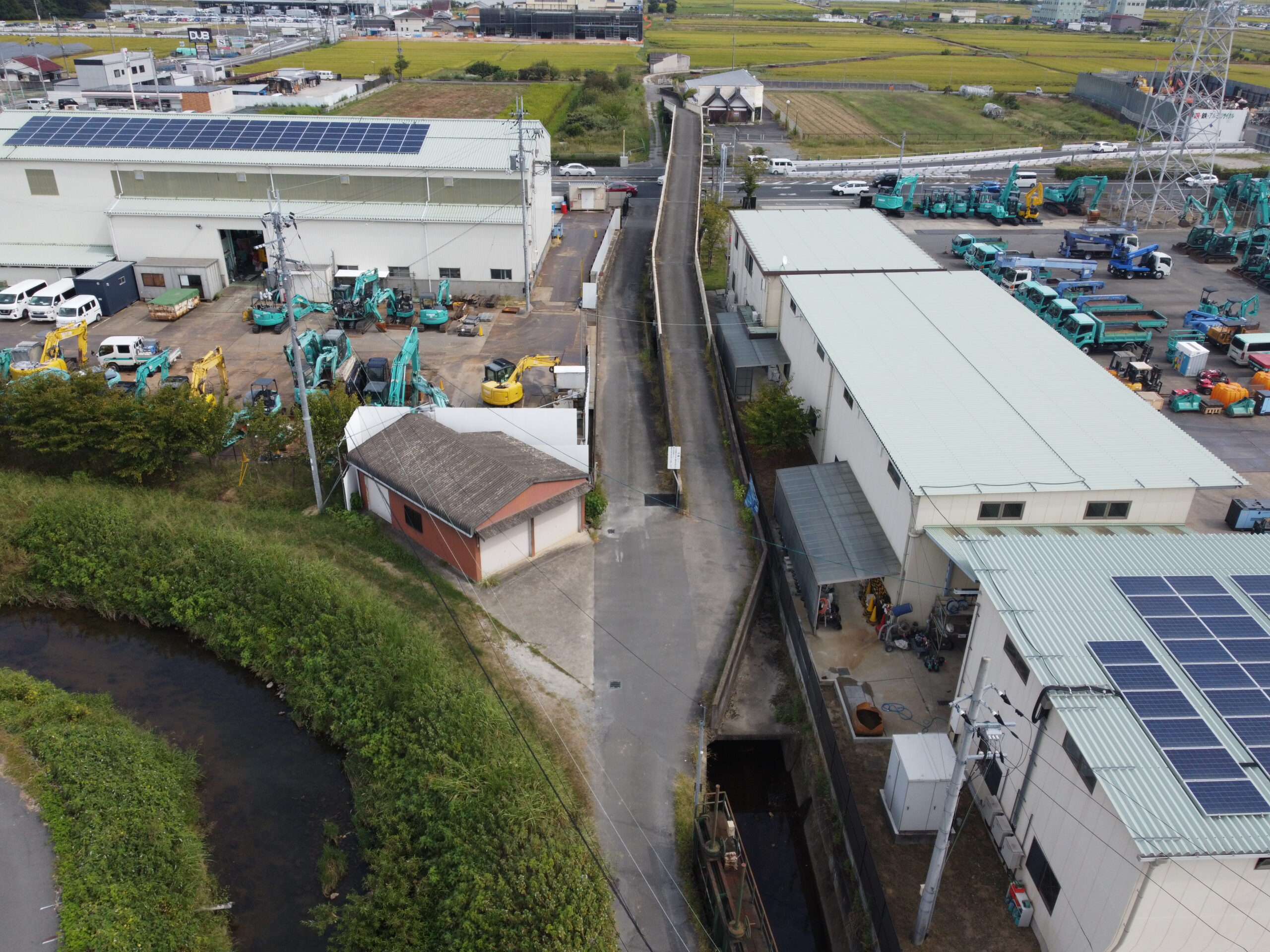

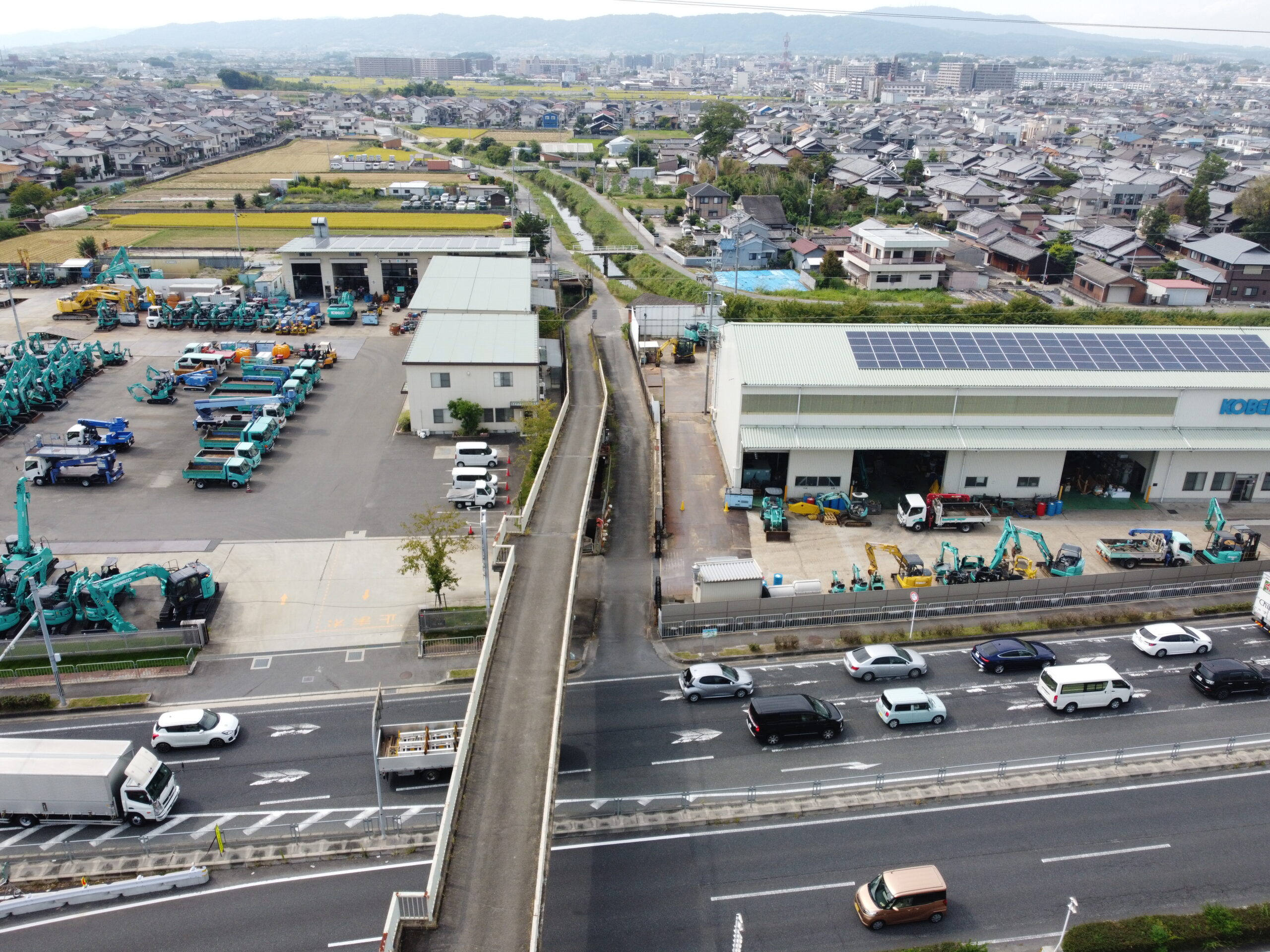

9月末の進捗報告です。 進捗率は約0.3%になります。 9月中は本工事着工に向けて準備を行ってまいりました。本工事を施工するには施工現場周辺の借地を行わなくては施工できないため、今現在地権者と調整中です。
