2024.04.01

天理王寺線 結崎工区 函渠工事

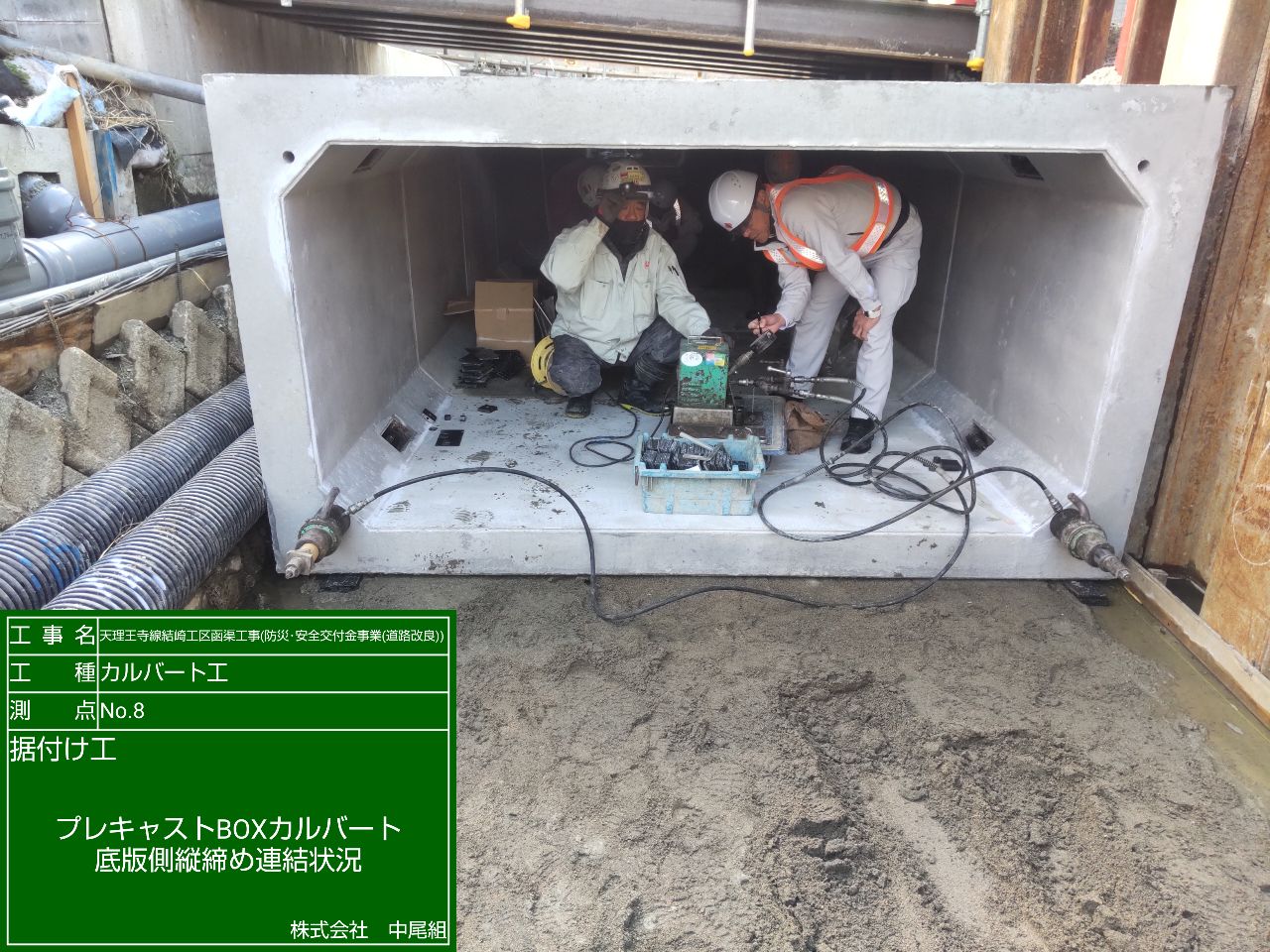

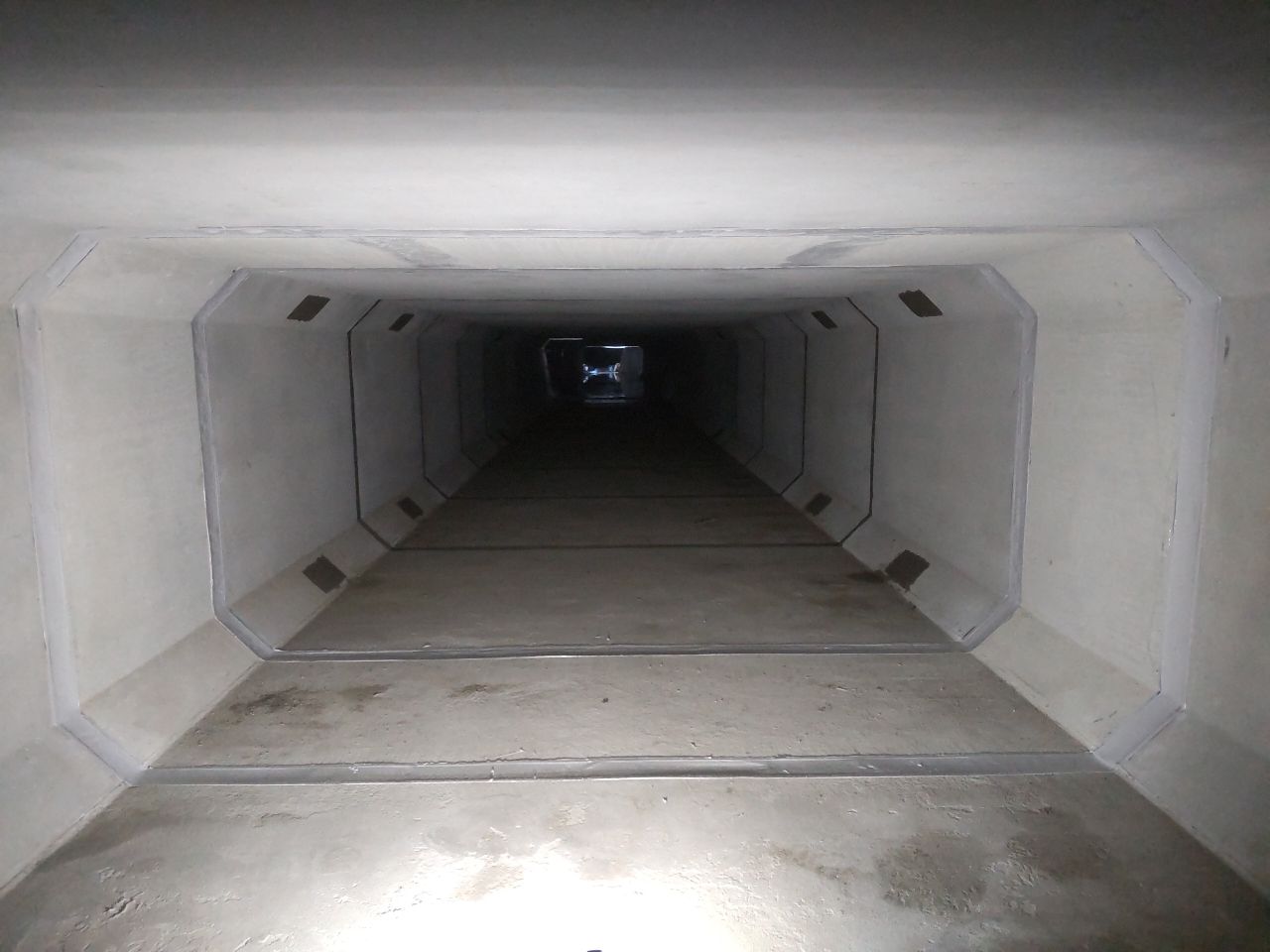

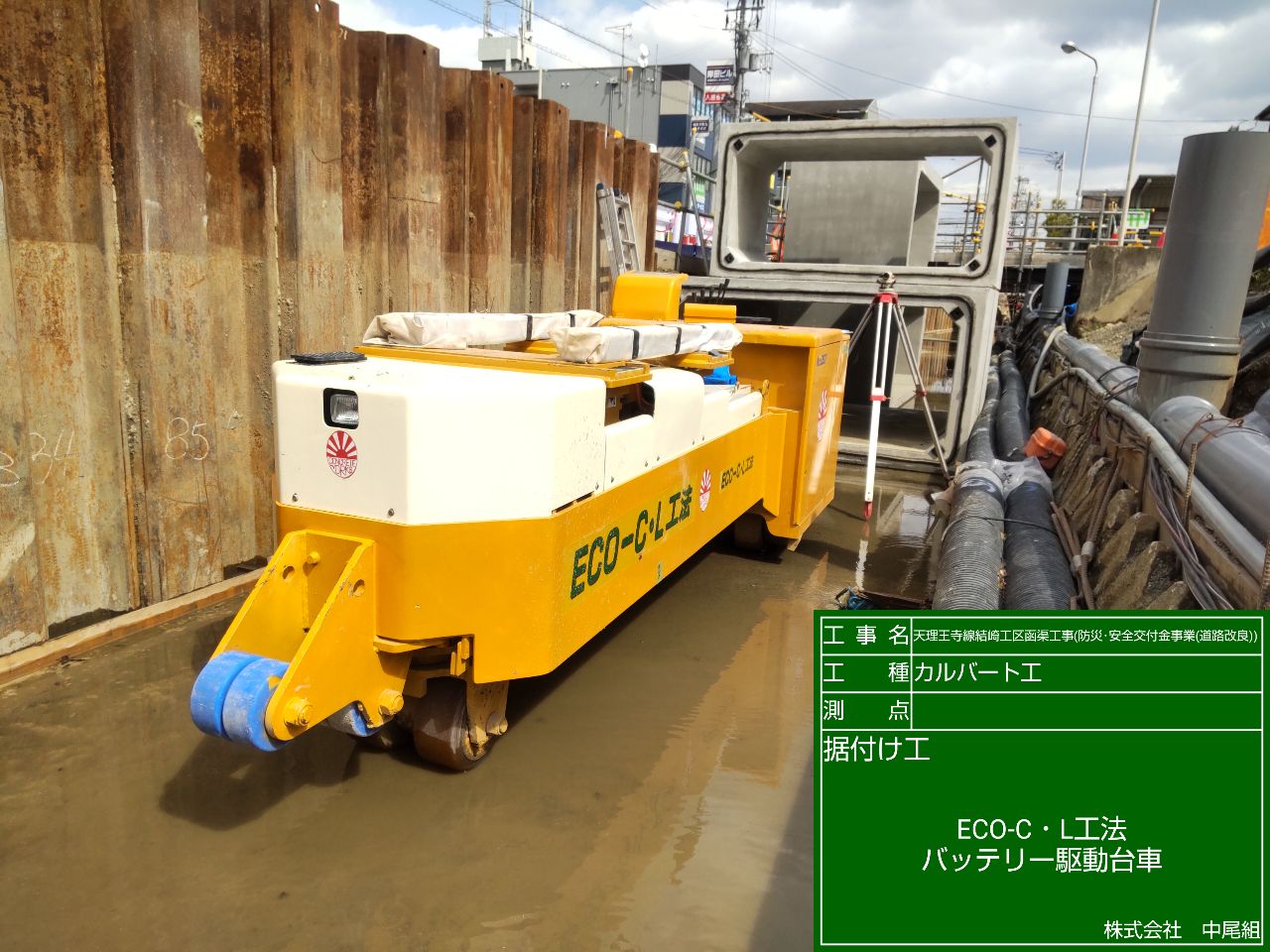

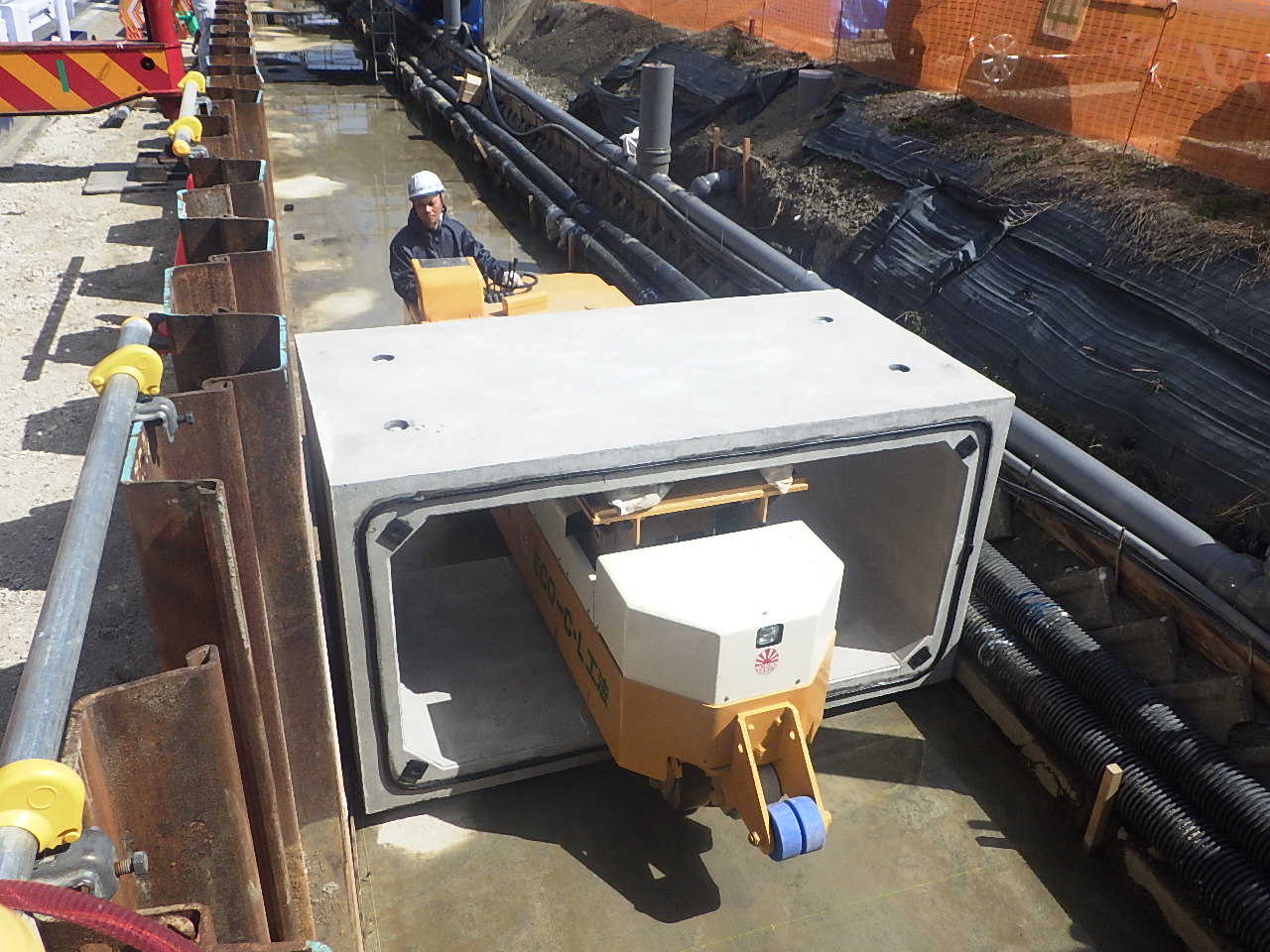

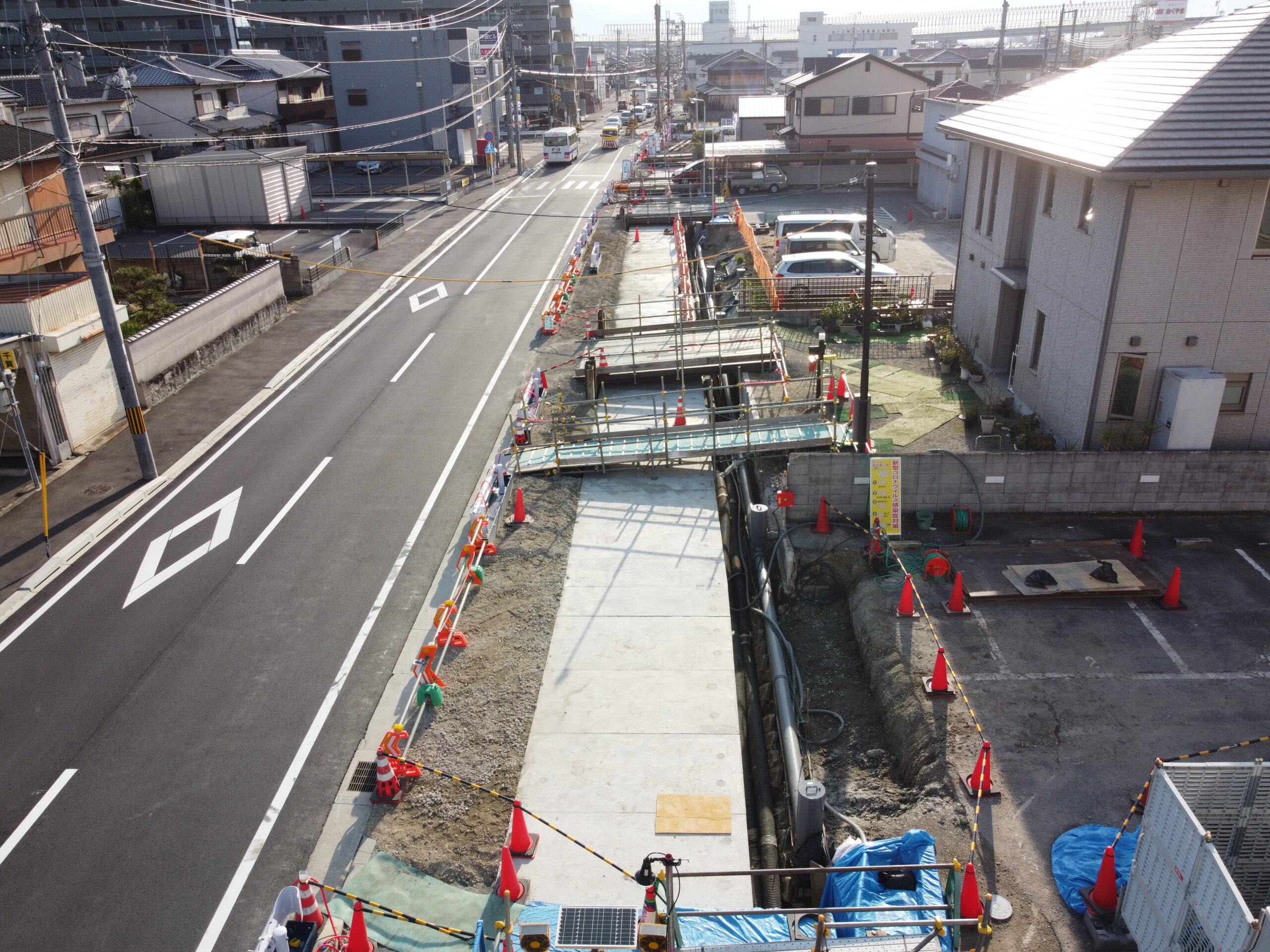

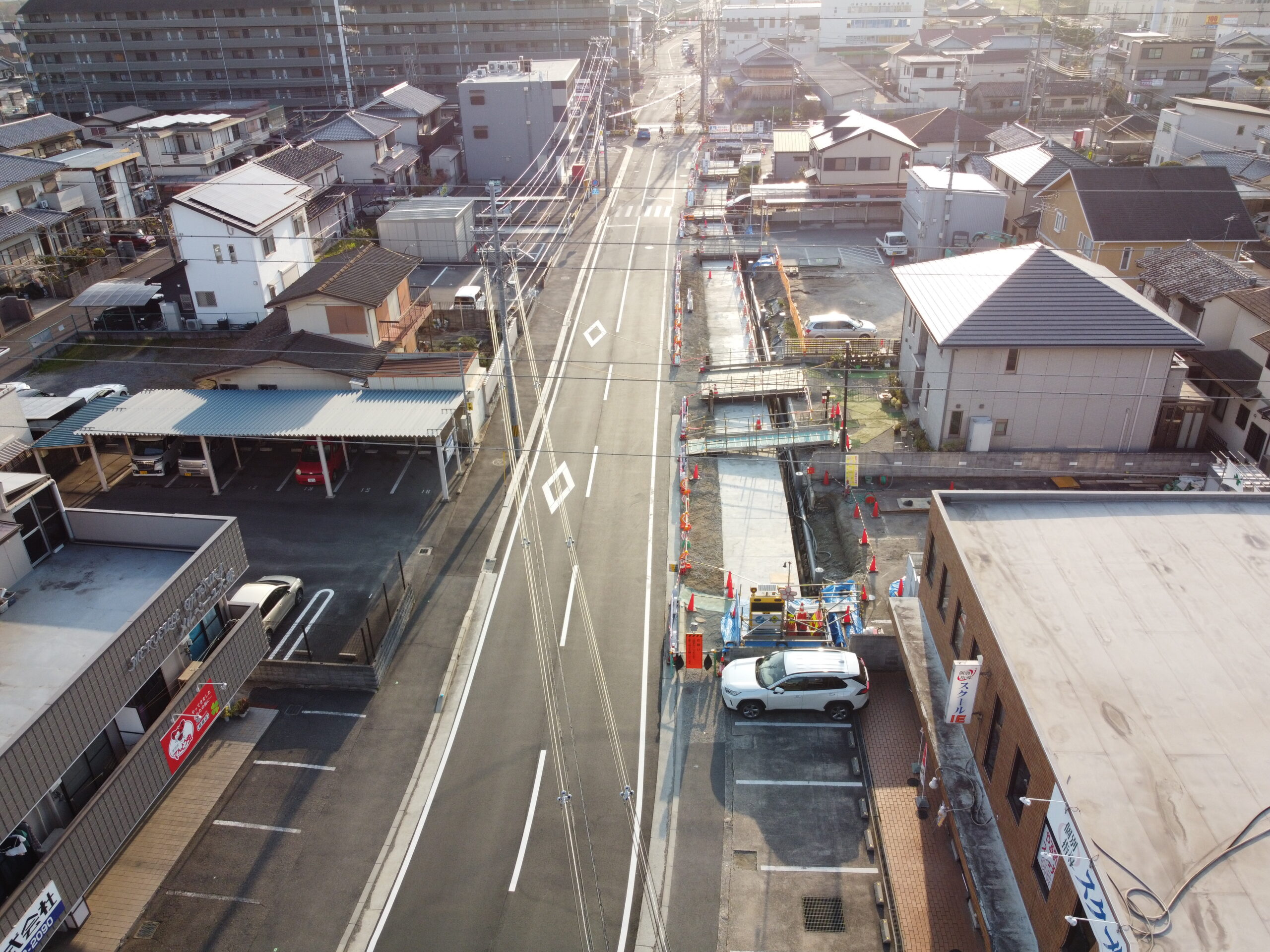

令和6年3月末の進捗報告です。                                                                                  進捗率は約73%になります。                                                                                    3月中は、町道結崎86号線を除くプレキャストカルバートの設置を行い、設置完了後右岸側の鋼矢板の引抜き及び埋戻しの作業を行いました。                                 4月からは、町道結崎86号線箇所の土留工事から護岸の取壊し、カルバート工事の施工を行い、河川の仮締切を撤去し4月中に結崎川を解放していきます。                                                                             近隣住民の方並びに通行者の皆様にはご不便・ご迷惑をお掛けしますが、ご協力・ご理解の程よろしくお願いします。
