2023.10.03
曽我川萱野地区低水護岸補修他工事vol.4

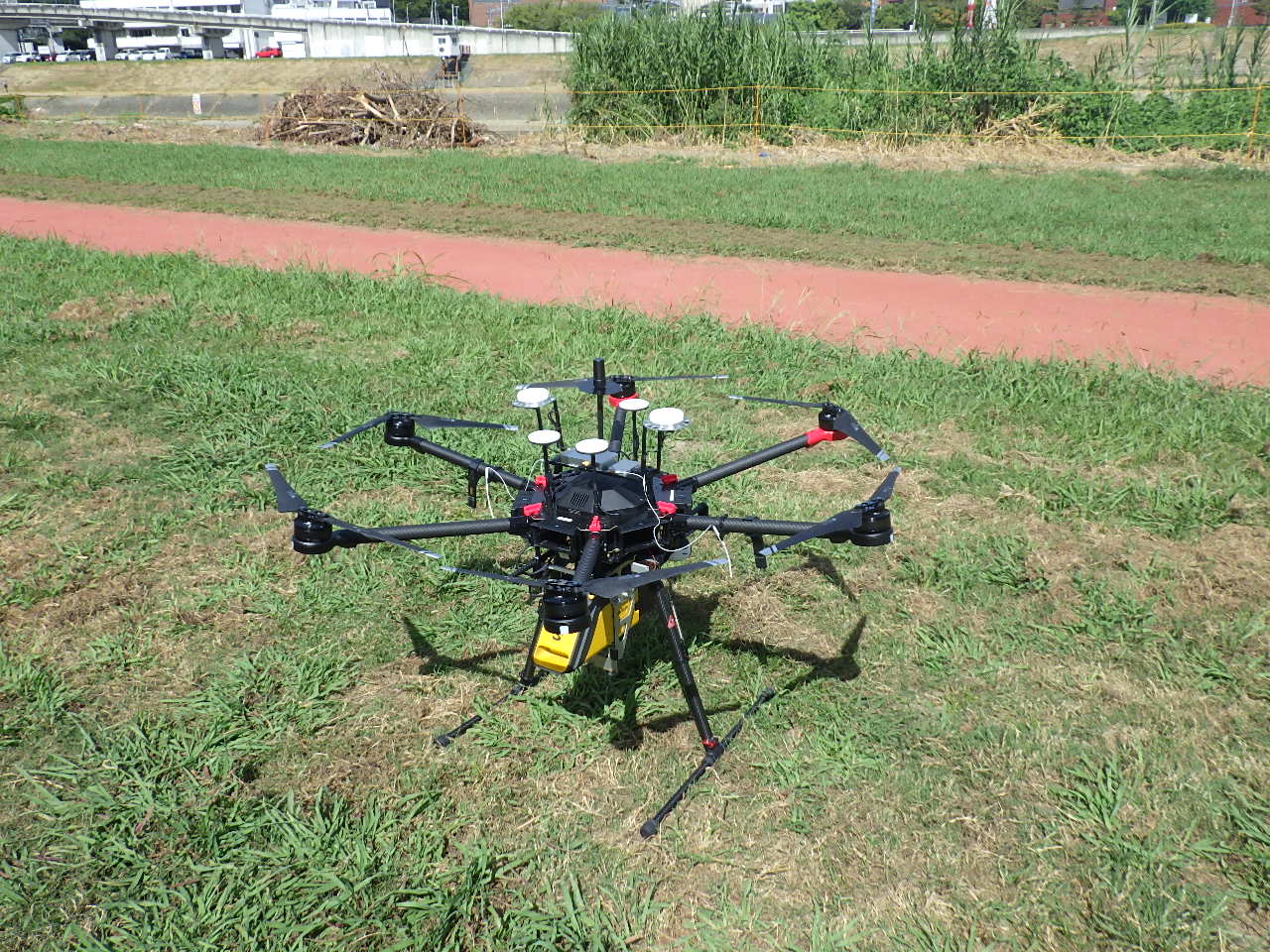

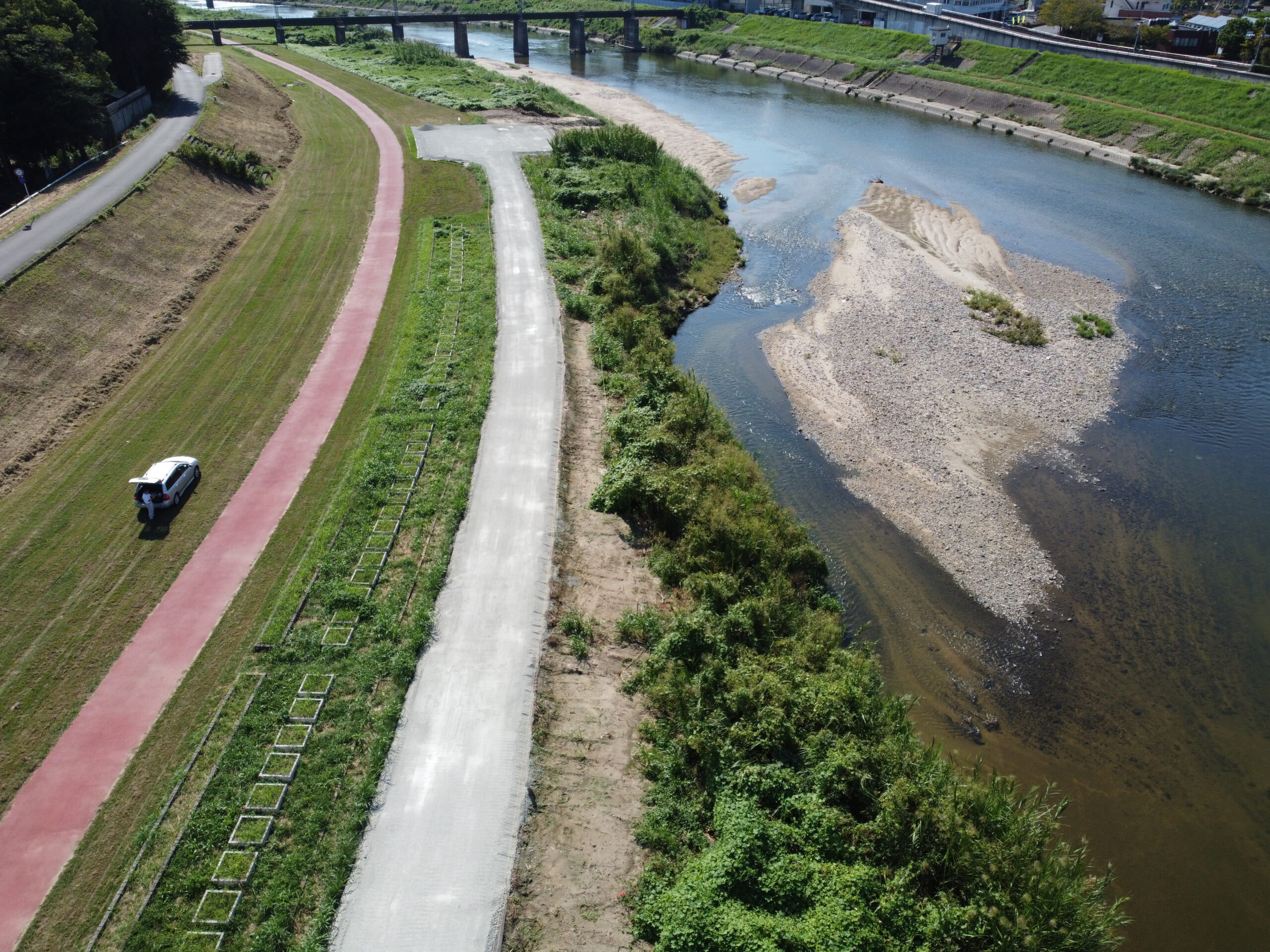

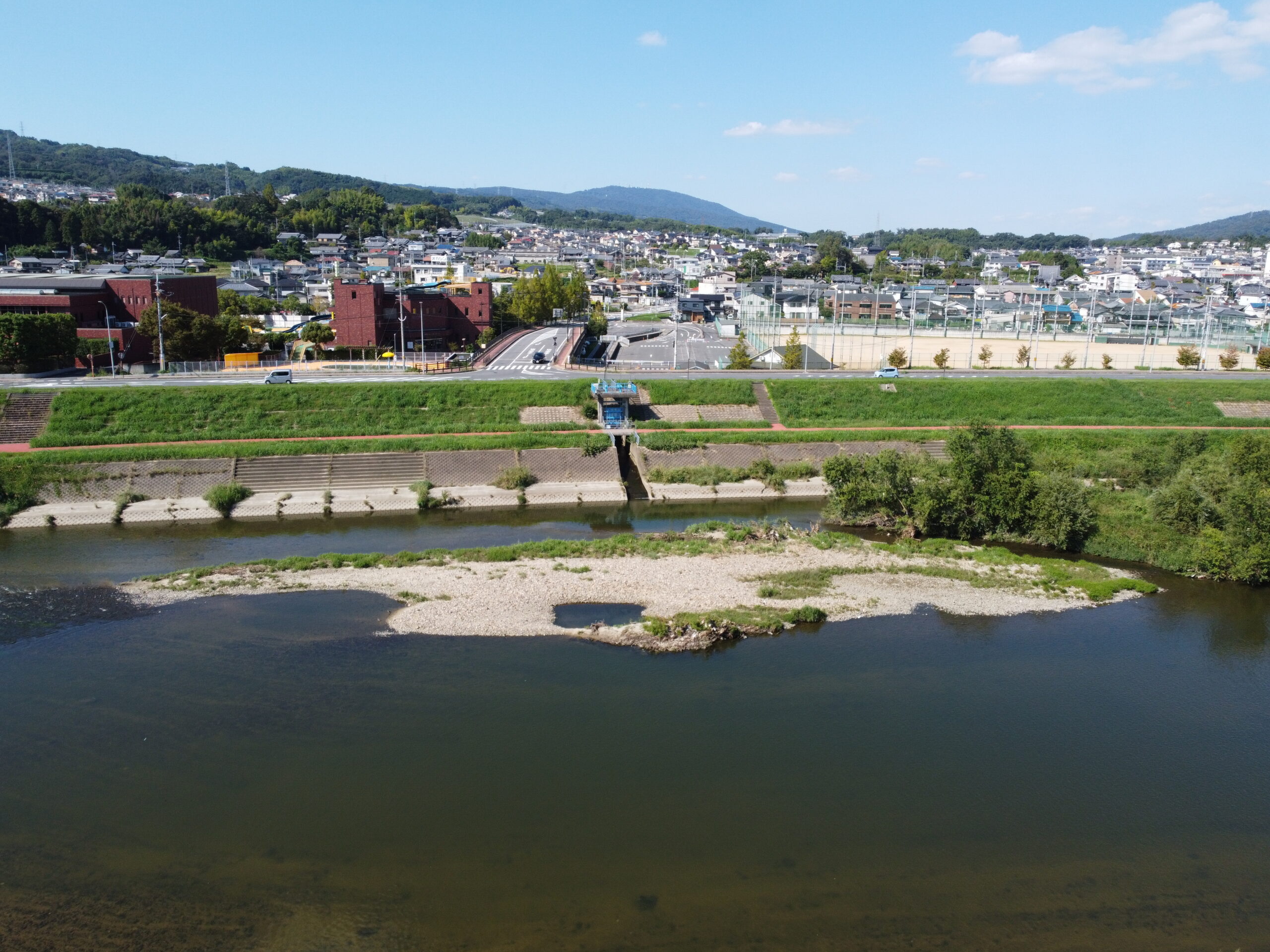

9月末の進捗報告です。 進捗率は約6%になります。 9月中は王寺町区域の河床掘削の準備のため、ドローンによる3次元測量を行い3次元設計データを作成し河床掘削の施工範囲および土量計算を行いました。また河床掘削残土を搬出するための仮設運搬路の設置も行ってまいりました。10月からは本格的に河床掘削作業が始まります。
