2022.10.05
大和御所道路橿原高田ICランプ橋(AP20)下部工事

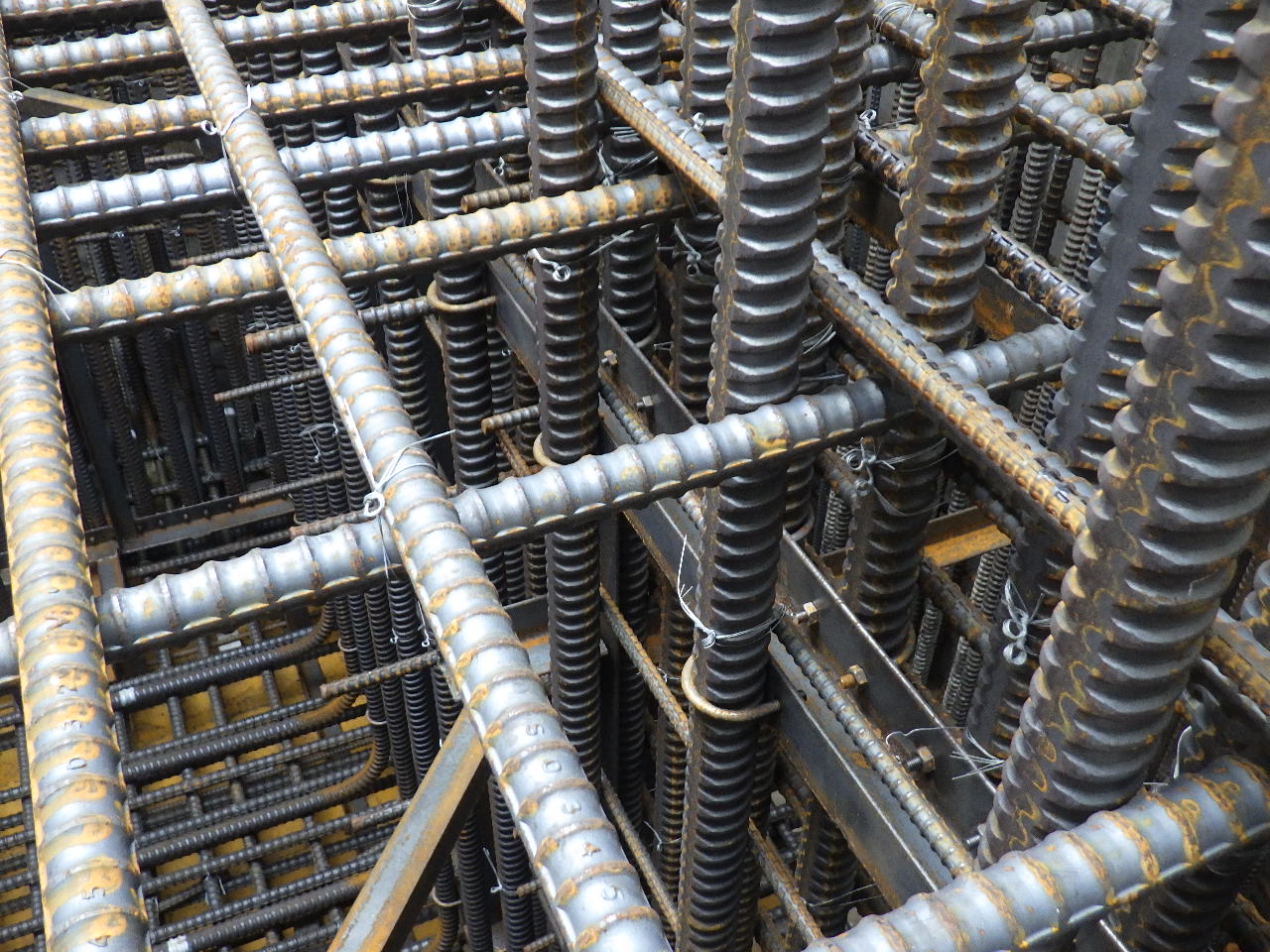

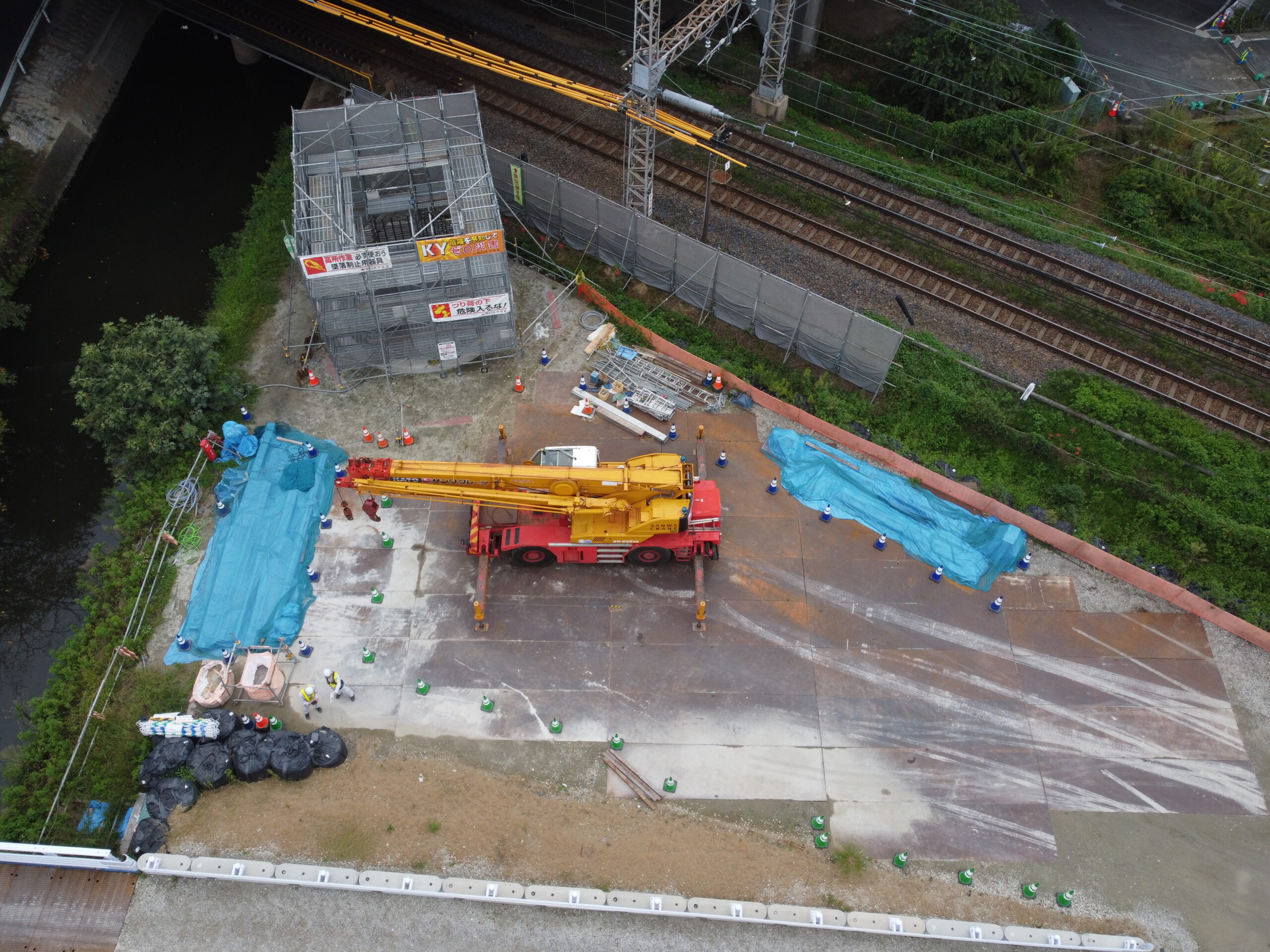

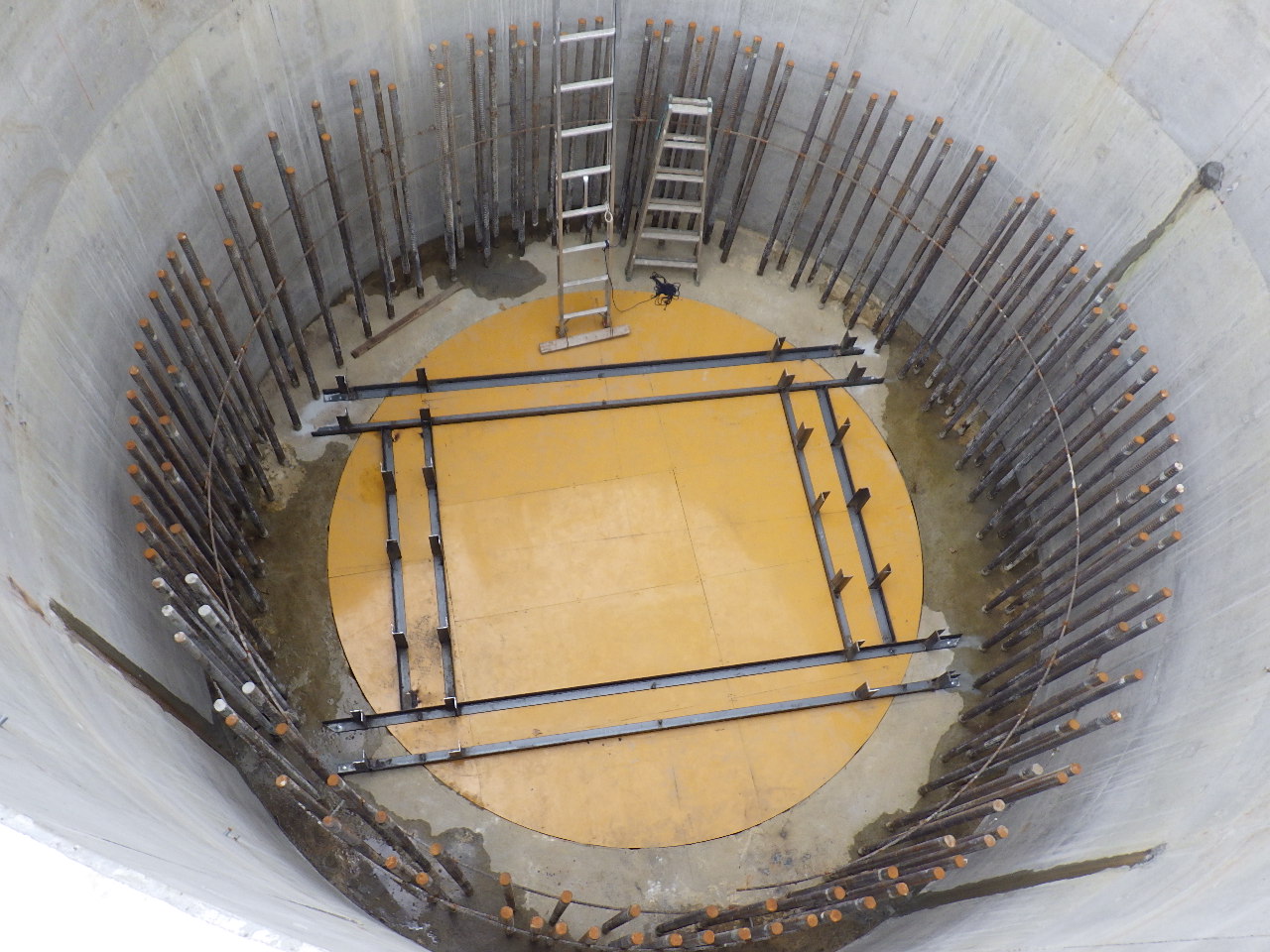

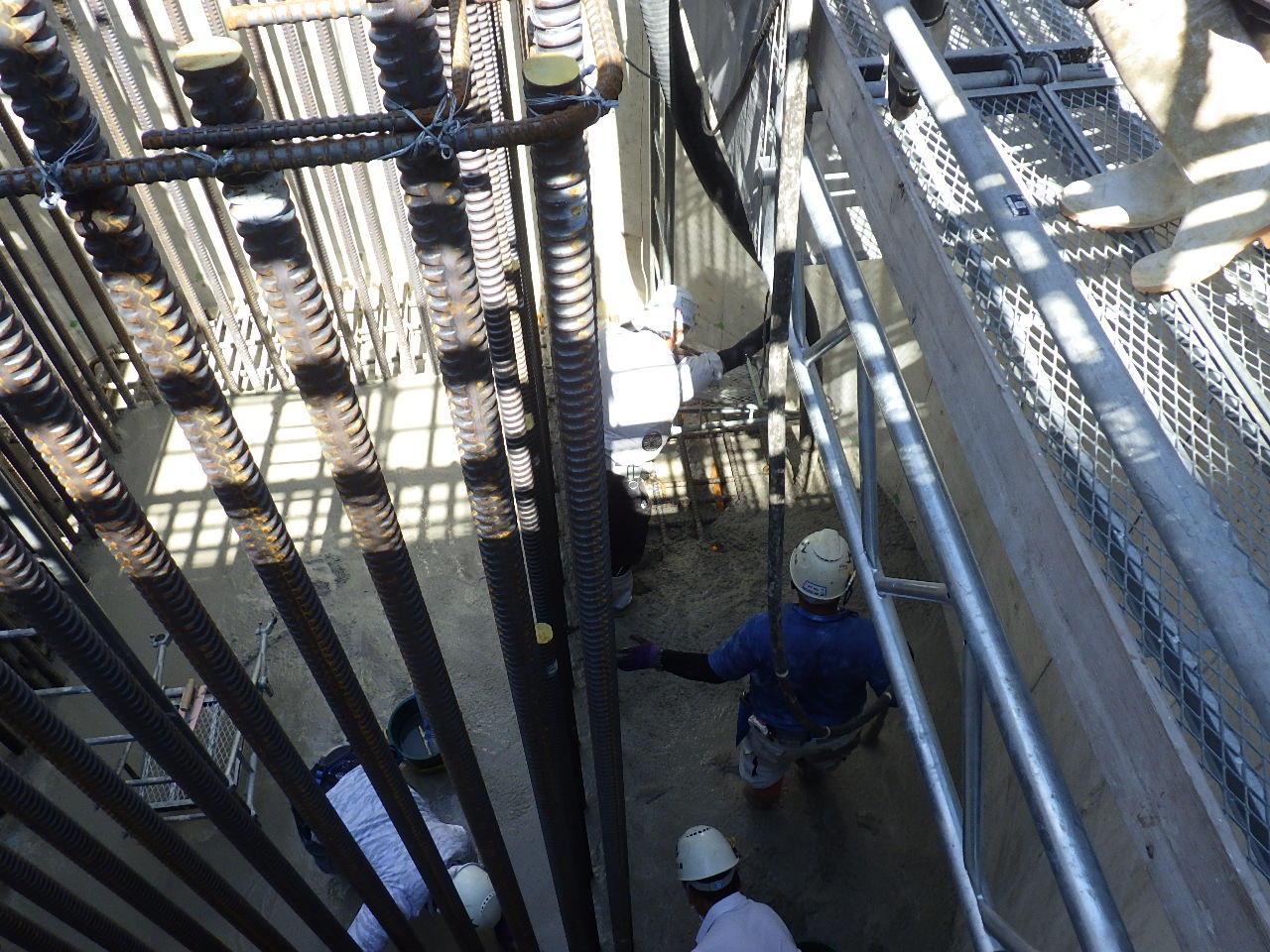

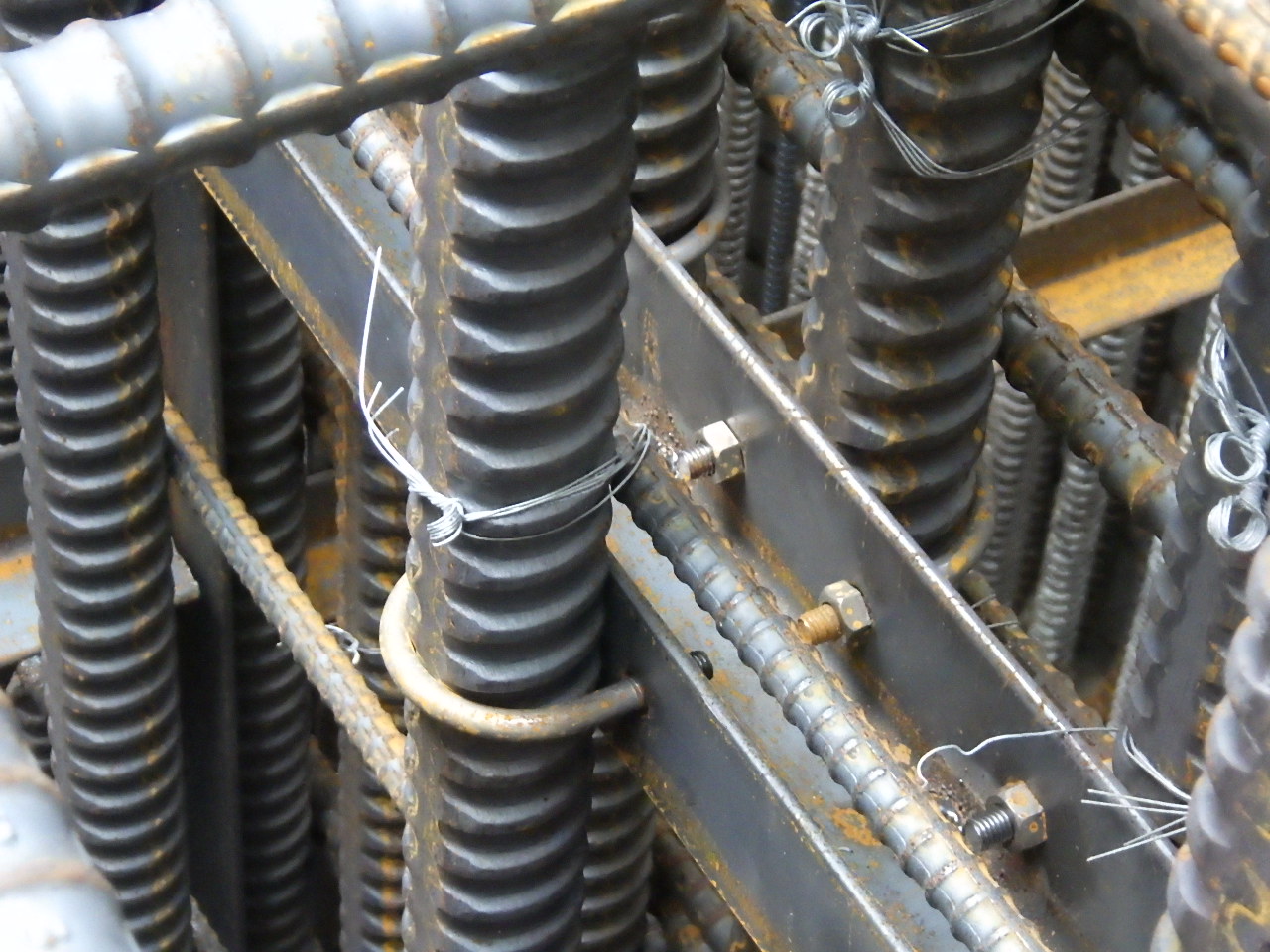

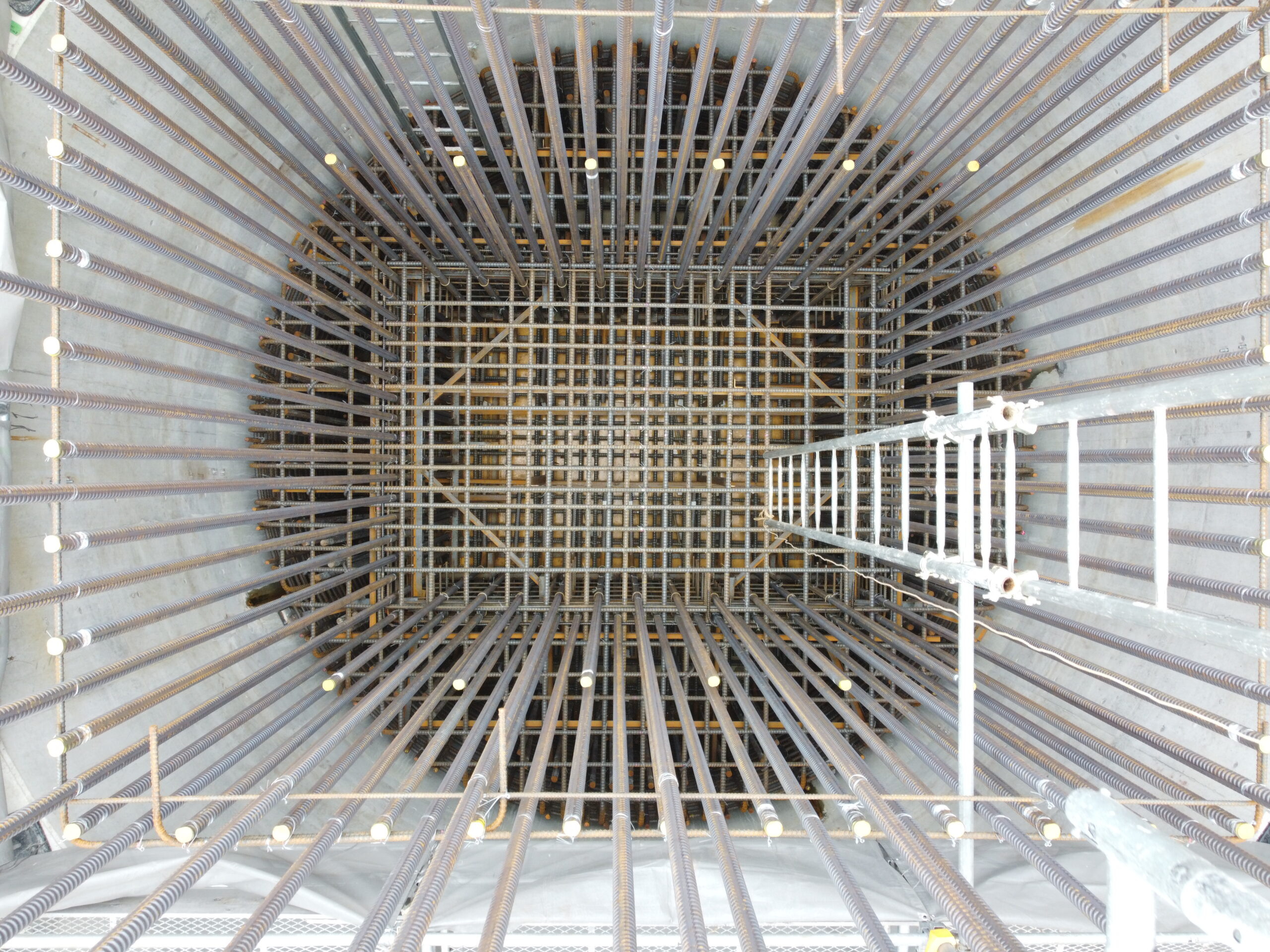

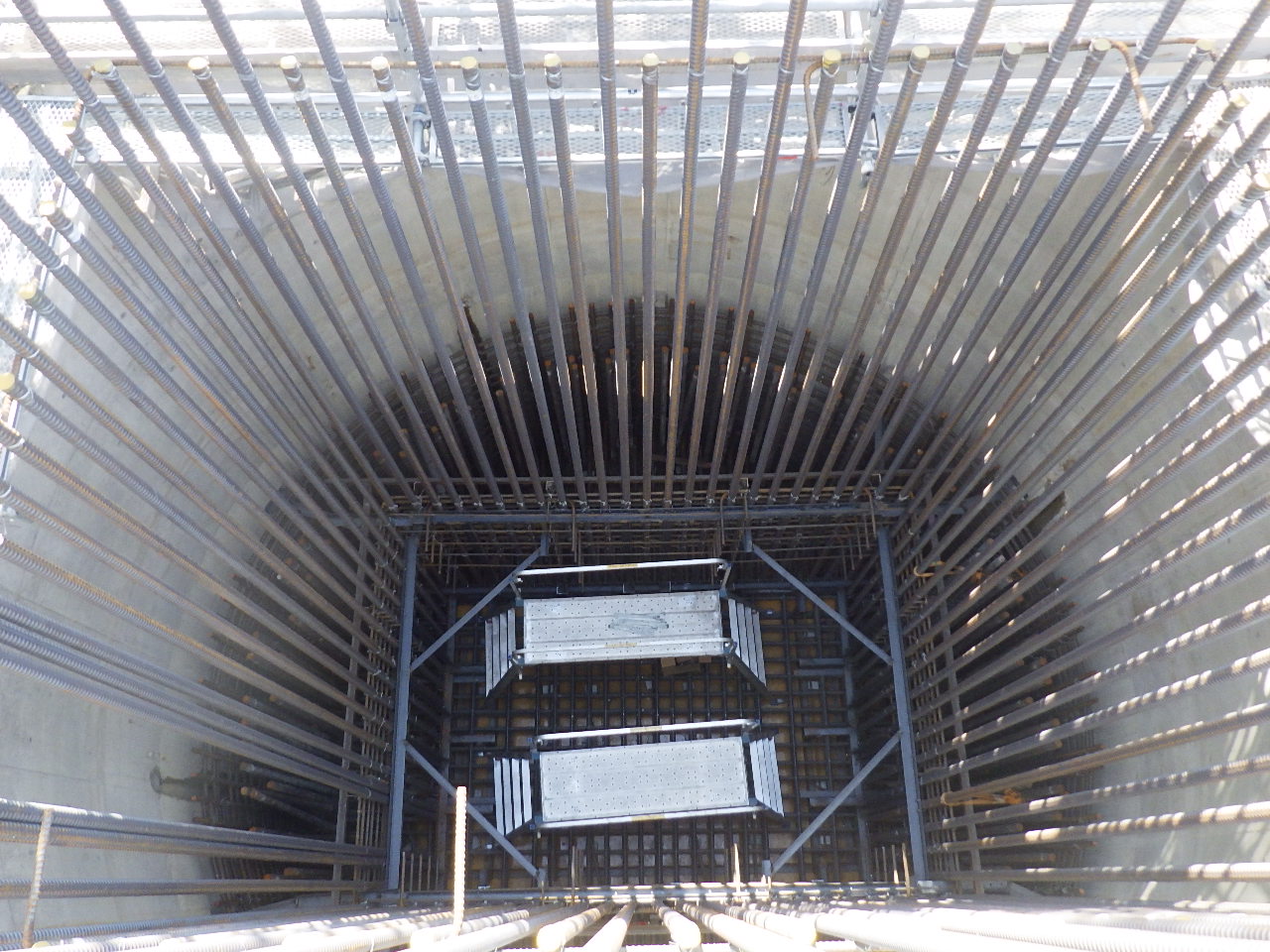

9月末の進捗報告です。 進捗率は約91%になります。 9月中はケーソン基礎・頂版コンクリートの鉄筋組立てからコンクリート打設まで行いました。頂版コンクリートの中には橋脚の柱部分の鉄筋が入っていますが、橋脚梁部分が鋼製梁での施工(別途発注)となるため鋼製梁の施工上、柱部分の主鉄筋(D51)の最小誤差が4mmと精度が要求されるため主鉄筋(D51)組立てには鉄筋固定用フレームを設置して鉄筋組立てを行いました。
